启德发展计划-前北面停机坪第3B期及第5A期基础设施

项目编号:

7797CL
Attachment 1Attachment 2

工程范围简介:

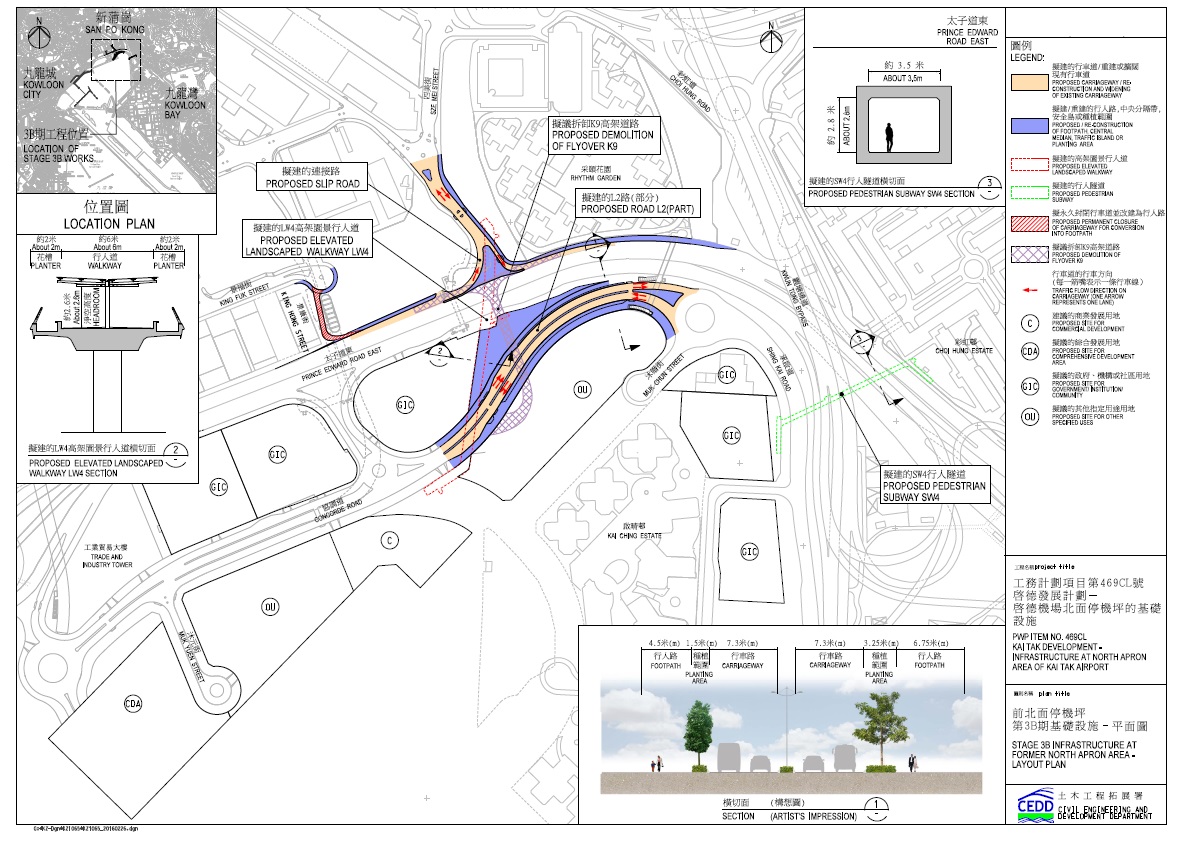

第3B期基础设施工程包括以下主要项目 :

  1. 兴建1 段长约320 米、连结承启道与协调道的L2 双程双线分隔车路, 以及1 对长约650 米、连接太子道东(东行方向)与新蒲岗的单线支路;
  2. 兴建长约290 米、横跨太子道东的LW4 高架园景行人道, 以连接新蒲岗与启德发展区;
  3. 拆卸位于新蒲岗横跨太子道东的现有K9 天桥;
  4. 兴建长约180 米、横过太子道东、观塘绕道及承启道的SW4 行人隧道, 以连接彩虹邨与启德发展区;
  5. 在新蒲岗区内进行道路改善工程;
  6. 进行相关的行人路、街道照明、交通辅助设施、排水系统、污水系统、水管、环境美化和附属工程;以及
  7. 实施缓解环境影响措施和相关的环境监察及审核计划。

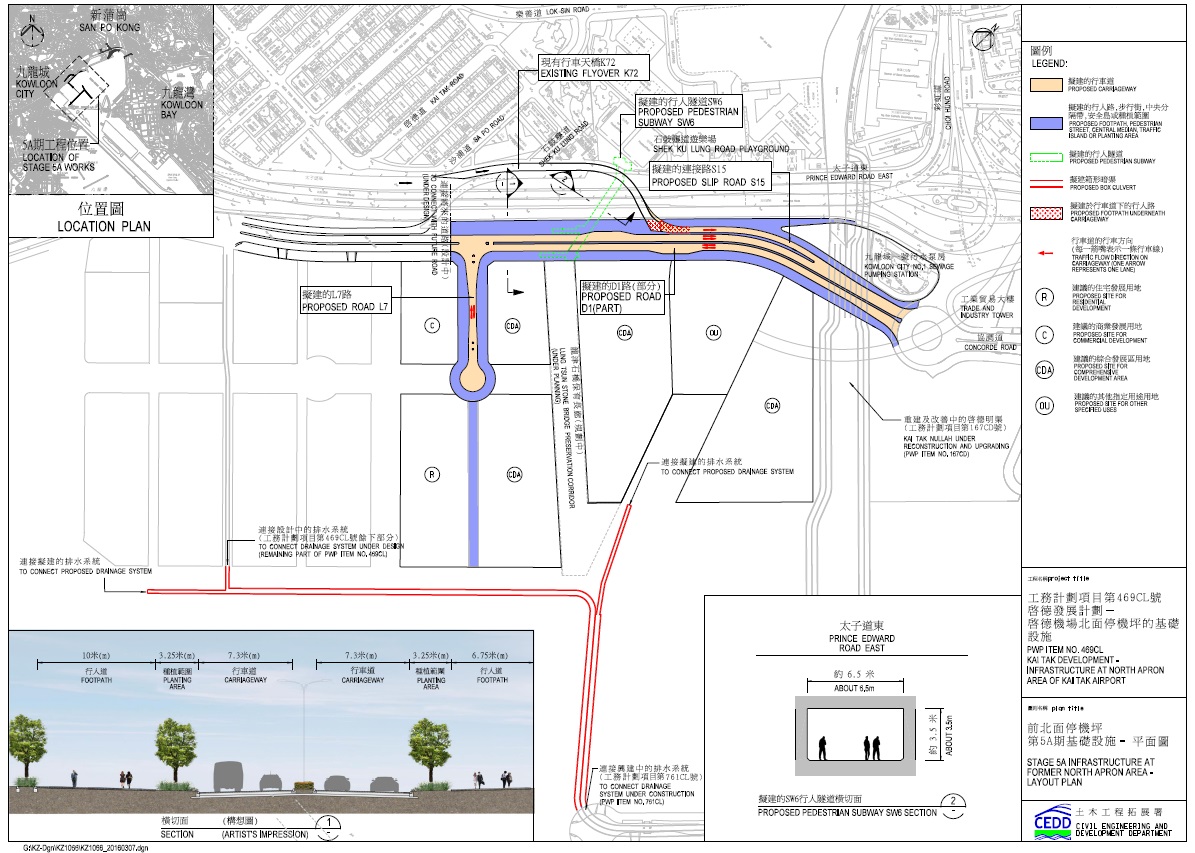

第5A期基础设施工程包括以下主要项目 :

  1. 兴建长约140 米的L7 双线不分隔车路及1 段长约470 米、连接协调道的D1 双程双线分隔车路;
  2. 兴建长约160 米的S15 单线支路, 经现有K72 天桥以连接拟议D1 路与太子道东(东行方向);
  3. 兴建长约120 米、横过太子道东的SW6 行人隧道,以连接日后启德发展区内的龙津石桥遗迹保育长廊与石鼓垄道游乐场;
  4. 进行相关的行人路、街道照明、交通辅助设施、排水系统(包括长约830 米的箱形暗渠)、污水系统、水管、环境美化和附属工程; 以及
  5. 实施缓解环境影响措施和相关的环境监察及审核计划。

土木工程拓展署项目办公室:

东拓展处 (查询:3842 7108)

项目顾问:

奥雅纳工程顾问有限公司及艾奕康有限公司

核准工程预算:

21.52亿元

目前进度:

启德机场北面停机坪第 3B期及第5A期基础设施工程已分别于2016年12月30日及2016年9月28日展开。

合约:

合约编号: KL/2015/02

范围: 如上述第5A期工程范围简介
动工日期: 2016年9月28日
完工日期: 于2020年至2022年分阶段完成
合约总价: 5.86亿元
承建商: 必高-和兴联营

合约编号: KL/2015/03

范围: 如上述第3B期工程范围简介
动工日期: 2016年12月30日
完工日期: 于2020年至2021年分阶段完成
合约总价: 5.53亿元
承建商: 利基 - 显丰联营

其他相关资料:

方案/修訂方案/授權方案
刊憲日期 事項
2019年2月1日 及 2019年2月8日

授權方案 (第5期)

2018年11月2日 及 2018年11月9日

修訂方案 (第5期)

2016年2月26日 及 2016年3月4日

授權方案 (第3B期)

2015年12月4日 及 2015年12月11日

方案 (第3B期)

2014年8月29日 及 2014年9月5日

授權方案 (第5期)

2014年4月17日 及 2014年4月25日

方案 (第5期)

2012年8月10日 及 2012年8月17日

授權方案 (第3期)

2012年5月18日 及 2012年5月25日

方案 (第3期)
