啟德發展計劃-前跑道及南面停機坪發展項目的餘下基礎設施工程- 連接新急症醫院的園景美化高架行人道
項目編號:
7862CL工程範圍簡介:

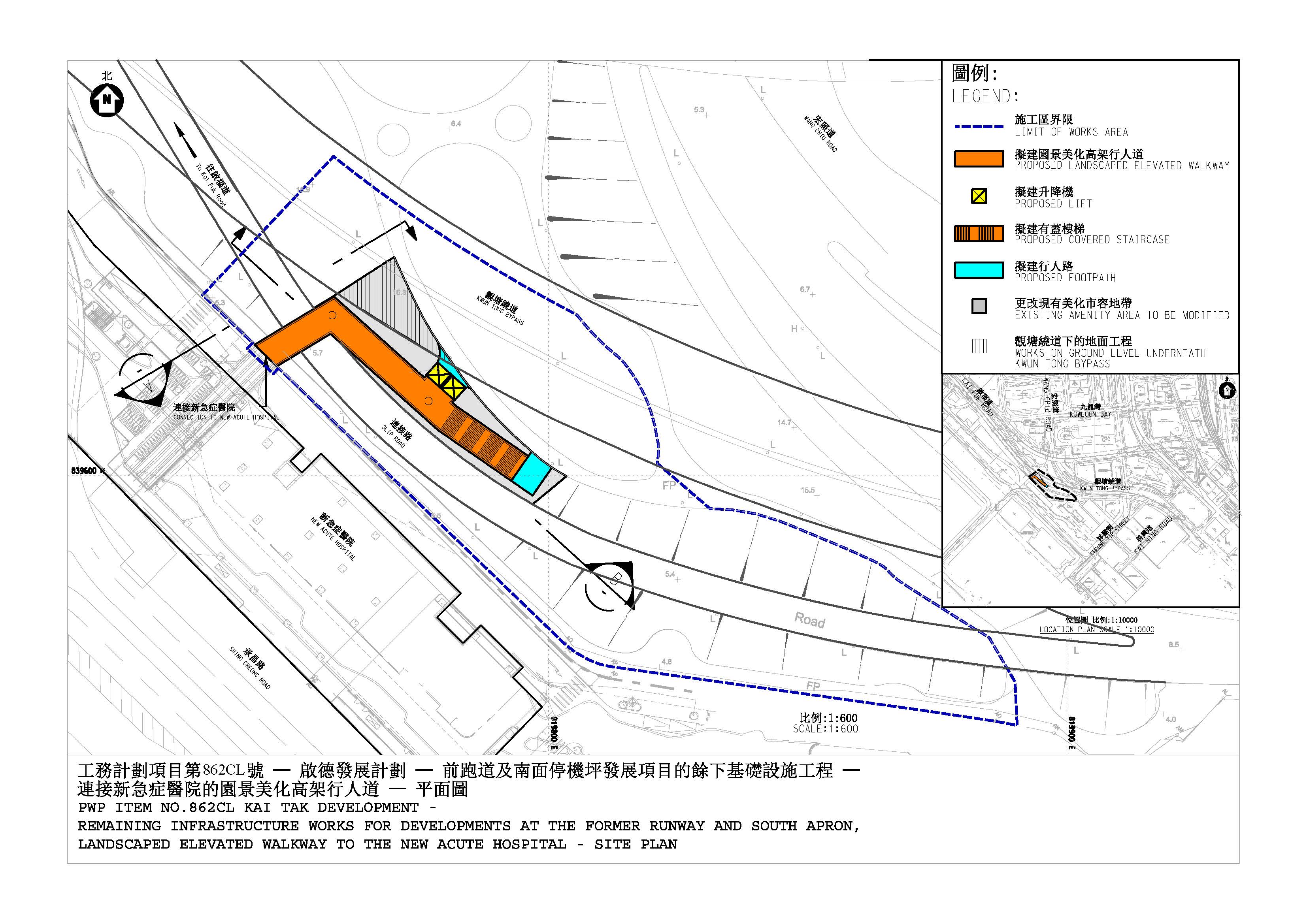

工程計劃包括:
( a ) 1 條總長度約6 5 米的行人道連樓梯, 並配備2 部升降機;
( b ) 相關的行人路工程、排水系統工程、園景美化工程、機電工程及附屬工程。
土木工程拓展署項目辦公室:
東拓展處(查詢 : 3842 7103)項目顧問:
安誠-邁進聯營核准工程預算:
1億6870萬元目前進度:
工程於2021年12月28日展開。工程進度符合預定時間表。
合約:
合約編號: ED/2020/04
項目承建商:
寶榮建造工程有限公司
