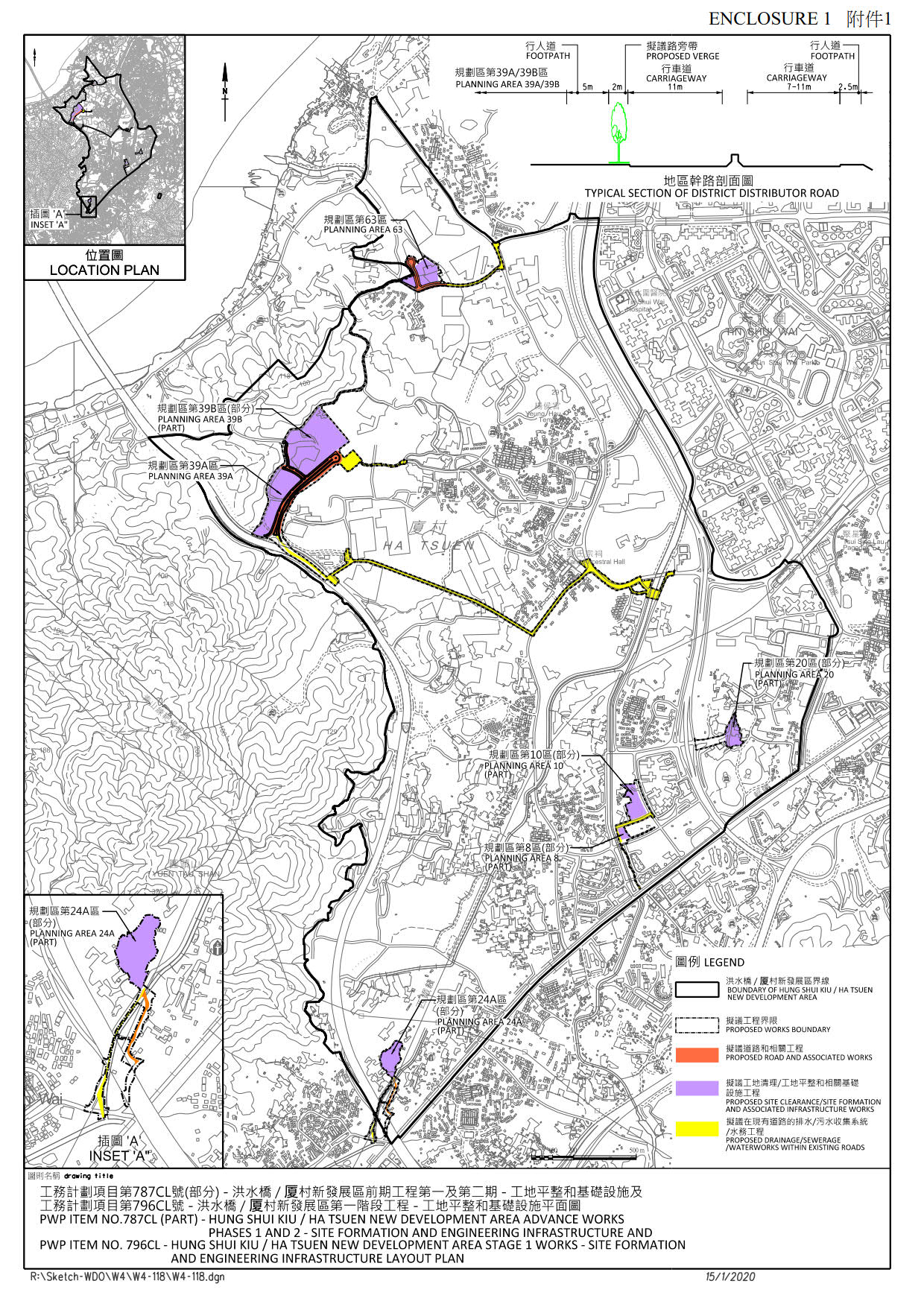

洪水桥/厦村新发展区 - 第一期发展

项目编号:

7845CL, 7796CL
Attachment 2

工程范围简介:

项目主要包括为配合洪水桥/厦村新发展区第一期发展所需的工地平整和基础设施工程,并分为前期工程第一期、前期工程第二期及第一阶段工程三部分推展。

土木工程拓展署项目办公室:

⻄拓展处 (查询:2158 5680)

项目顾问:

合约编号CE 39/2016 (CE) - "洪水桥新发展区前期工程第一及第二期 - 设计和建造" - 艾奕康有限公司

合约编号CE 56/2016 (CE) - "洪水桥新发展区第一阶段工程 - 设计和建造" - 莫特麦克唐纳香港有限公司

核准工程预算:

前期工程第一期及第二期: $2.790 亿元 (7845CL 的部分)

第一阶段工程: $13.512 亿元 (7796CL)

相关网站:

https://www.hskhtnda.hk/sc/

目前进度:

工程已于2020年7月陆续展开。

合约:

合约编号: YL/2019/02 - 洪水桥/厦村新发展区前期工程第二期 - 工地平整和基础设施

工程内容:

(a) 为约2.6公顷土地进行工地清理、工地平整(包括土地除污)和提供相关基础设施;

(b) 建造区内道路,包括1条长约330米附设避车处的单线双程行车道,以连接青亦路和五柳路;

(c) 建造长约340米的污水渠;

(d) 建造长约1500米的供水管;以及

(e) 就上文所述工程实施缓解环境影响措施。

动工日期: 2020年8月

完工日期: 2024年 (预计)

合约总价: 约$1.12 亿元


合约编号: YL/2020/03 - 洪水桥/厦村新发展区第一阶段工程 - 工地平整和基础设施

工程内容:

(a) 为约14公顷土地进行工地清理、工地平整(包括土地除污)和提供相关基础设施;

(b) 建造1条长约500米的双程双线至三线分隔行车道的地区干路,以连接港深西部公路下面的现有交汇处、建造长约350米的双线不分隔行车道的区内道路、扩阔一段长约150米的凤降村路为双线不分隔行车道,以及相关路口/道路改善工程;

(c) 建造长约1700米的污水渠、长约360米的加压污水管和1个污水泵房(包括机电工程)

(d) 建造长约1700米的排水管及相关滞洪池;

(e) 建造长约2300米的供水管;以

(f) 就上文所述工程实施缓解环境影响措施和环境监察及审核计划。

动工日期: 2021年4月

完工日期: 2025年 (预计)

合约总价: 约$4.45 亿元

项目承建商:

合约编号: YL/2019/02 - 毅源建筑有限公司

合约编号: YL/2020/03 - 中国地质工程集团有限公司

其他相关资料:

https://www.hskhtnda.hk/sc/info-centre/
