启德发展计划-前跑道及南面停机坪发展项目的余下基础设施工程- 连接新急症医院的园景美化高架行人道

项目编号:

7862CL

工程范围简介:

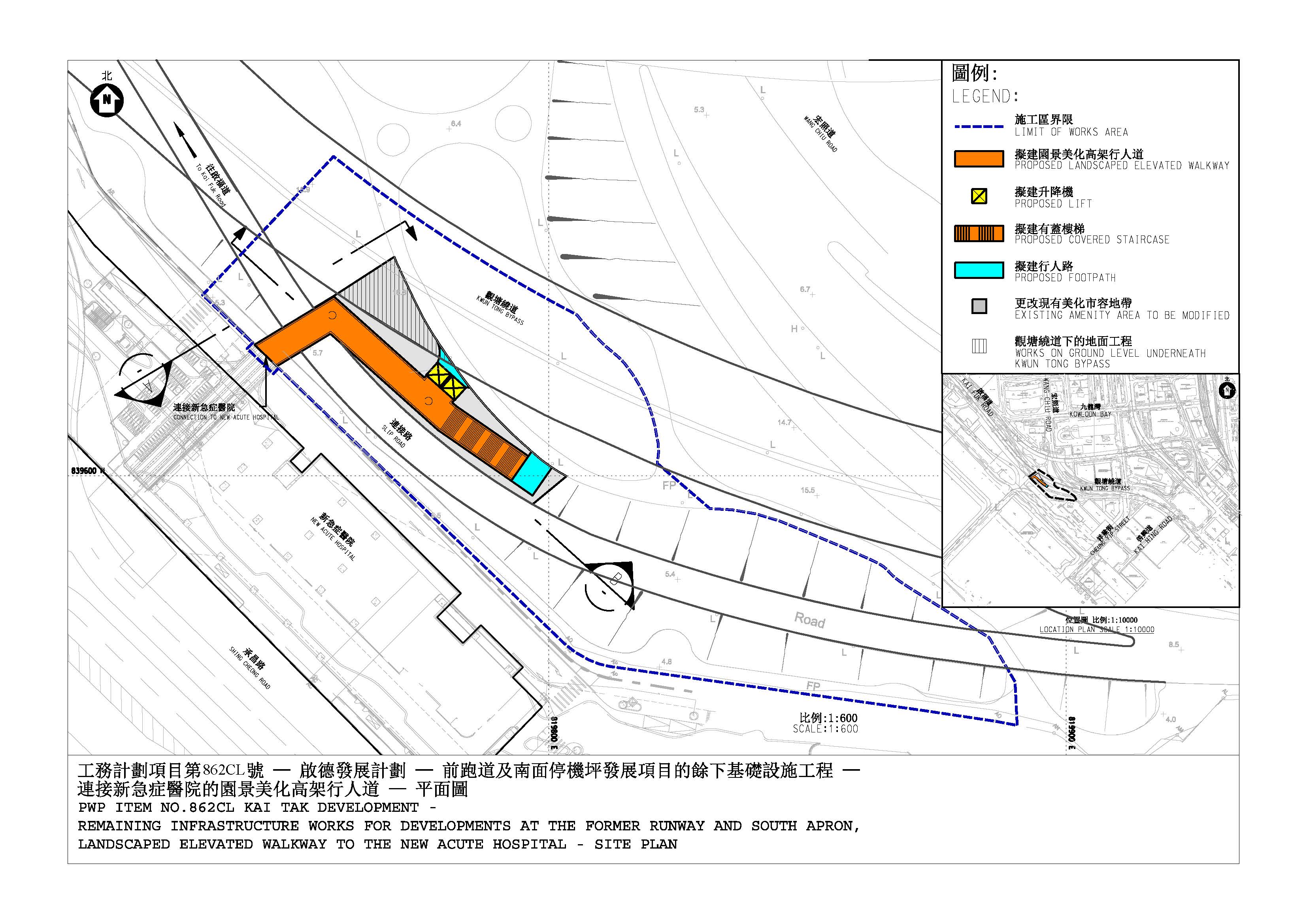

工程计划包括:

( a ) 1 条总长度约6 5 米的行人道连楼梯, 并配备2 部升降机;

( b ) 相关的行人路工程、排水系统工程、园景美化工程、机电工程及附属工程。

土木工程拓展署项目办公室:

东拓展处(查询 : 3842 7103)

项目顾问:

安诚-迈进联营

核准工程预算:

1亿6870万元

目前进度:

工程于2021年12月28日展开。工程进度符合预定时间表。

合约:

合约编号: ED/2020/04

项目承建商:

宝荣建造工程有限公司

其他相关资料:

刊憲日期 事項
2021年2月5日及2021年2月11日

方案

2021年4月16日及2021年4月23日

授權方案
